スコープクリープを「変更指示条項」で防ぐ(2026年版ガイド)
契約書の変更指示条項でスコープクリープを未然に防ぎ、代理店の利益率とチームの負担を劇的に削減。実務で使える5ステップ手順とテンプレート付き2026年版ガイドを公開。クライアントとの信頼関係を損なわずに、追加業務を確実に収益化し、項目ごとの納期と品質を守る方法を解説します。
スコープクリープを「変更指示条項」で防ぐ(2026年版ガイド)
スコープクリープは一夜にして起きるものではありません。SlackのDMや「ちょっとだけ手伝って」「キックオフミーティングで曖昧になった境界線」などがきっかけで、じわじわと侵入していきます。放置すれば利益率を削り、チームを疲弊させ、黒字プロジェクトを赤字に転落させかねません。解決策はクライアント管理を厳しくすることではなく、契約書に「変更指示条項」をきちんと組み込むことです。
なぜスコープクリープが代理店の利益率を蝕むのか
請求できない作業が膨らむスピードは、ほとんどの代理店オーナーが想定しているよりも速いです。スライドを数枚追加、直前のランディングページ制作、こうした積み重ねで、あっという間に予算を15%も超過した状態で無給残業を強いられることになります。経済的影響は計画的です。代理店業界では、請求されないスコープ拡大により年間粗利益の5~12%が失われるのが実態です。
しかし、見えないコストの方がより深刻です。納期が遅れると、他のプロジェクトにも連鎖的に悪影響が及びます。ベテランスタッフが「あと1回だけ修正するから」と引き受けるうちにエンゲージメントが低下し、クライアントはあなたの代理店を「無限のリソース」ではなく「戦略的パートナー」として認識しなくなります。
根本原因はほぼ同じです。初期契約の境界線が曖昧なためです。契約書で「範囲内」と「範囲外」の線引きが明確でなければ、すべてのリクエストが交渉事になってしまいます。変更指示条項があれば、その交渉プロセス自体を不要にできます。
変更指示条項が実際に果たす役割
変更指示条項とは、元の業務範囲書(SOW)に含まれない作業に対して書面による承認を必須とする契約条項です。コラボレーションを阻害するものではなく、むしろそれを「構造化」するものです。

具体的には、以下の3つの役割を果たします:
- 境界線を明確にする: 範囲内・範囲外の定義と、修正対応のルールを定めます。
- 影響を数値化する: 追加作業に入る前に、コストと納期見込みを算出させます。
- 書面による承認を必須にする: 口約束ではなく、記録に残る双方向のコミットメントとして承認を得ます。
クライアントにとってもメリットがあります。リクエストが予算と納期に与える影響が可視化され、プロジェクト終了時の思わぬ請求を避けられます。契約書で「もしも」のケースを事前に整理しておけば、8週目になって「悪い役」を演じる必要もなくなります。AiDocXの契約書には変更指示条項が標準で組み込まれており、追加業務が確実に収益化されます。クライアントが実際に目を通す平易な表現で記載されている点も安心です。

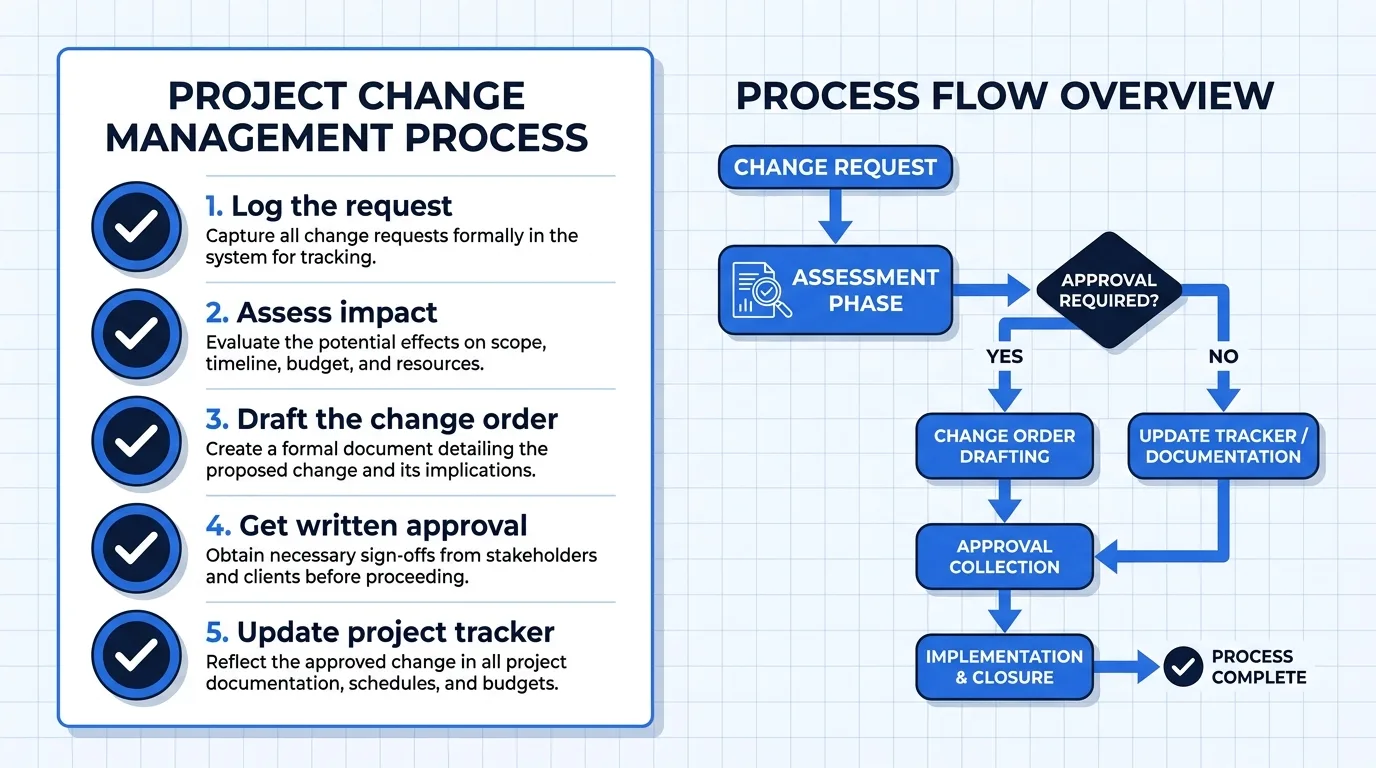

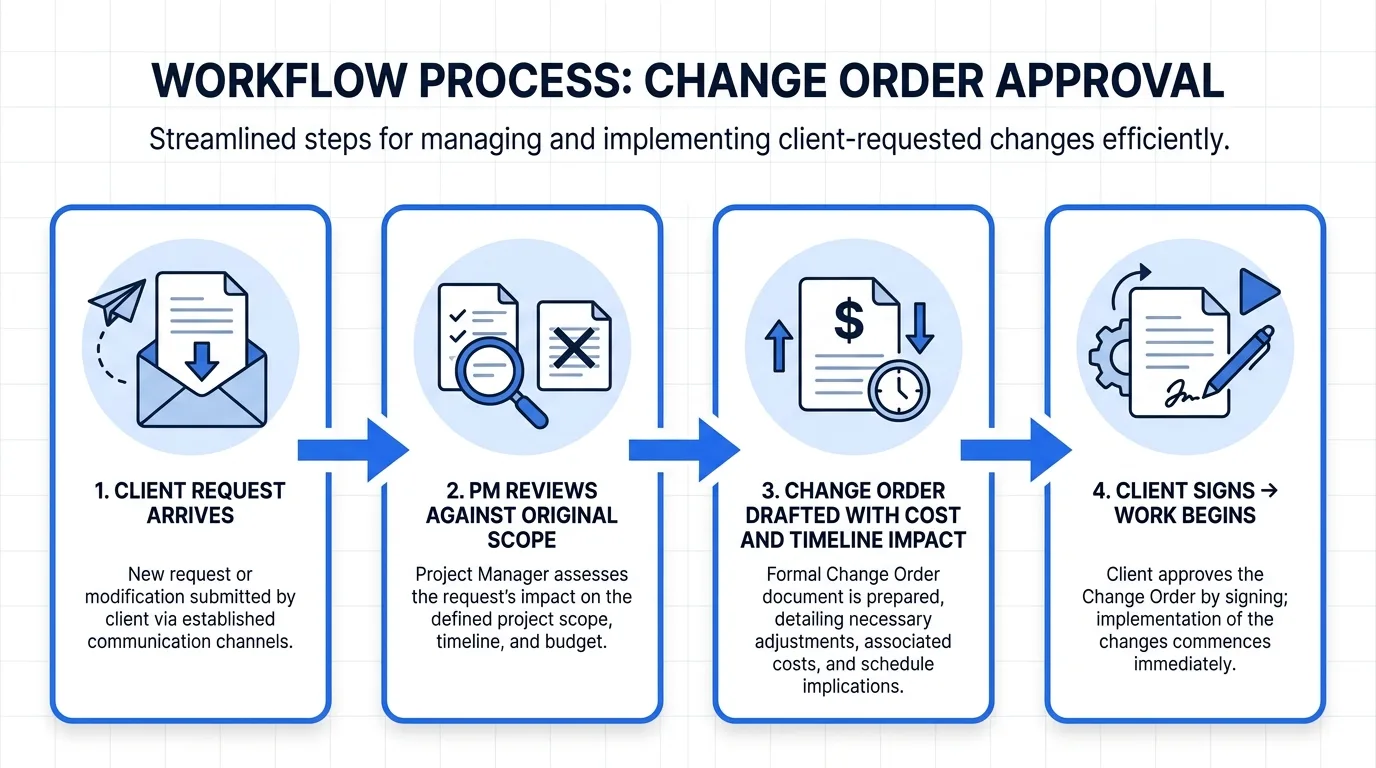

実務で機能する変更指示の5ステップ手順
条項があっても、チームが使いこなせなければ意味がありません。関係性を損なわずにプロジェクトを円滑に進めるワークフローを紹介します。

- リクエストを即座に記録する。 チャット内で放置せず、プロジェクト管理ツールに日付・依頼者・内容の説明を記載します。
- 影響度を評価する。 元のSOWを確認し、必要時間を見積もり、コストと納期への影響を算出します。防御的にならず、具体的数値で提示しましょう。
- 変更指示書をドラフトする。 標準テンプレートを使用します。範囲説明、改定料金、支払い条件、更新された納期を含めます。
- 書面による承認を得る。 メール、電子署名、またはポータル上の承認でOKです。「はい、それでお願いします」という口約束は、請求書が届いた際には通用しません。
- プロジェクトの基準値を更新する。 署名済みの変更指示書を原本契約に添付し、ガントチャートやスプリント計画を更新して、チームに共有します。
この手順が一貫して運用されれば、クライアントは範囲変更を「お下がきの親切」ではなく、「明確なトレードオフを伴う通常のプロジェクト判断」として認識するようになります。
クライアントが納得して署名する変更指示条項の書き方
条項は「硬すぎず、かつ協力的なトーン」が理想です。クライアントを防御的にする法律用語を避け、明確さ・公平性・相互保護に焦点を当てましょう。
以下の5要素を盛り込みましょう:
- 範囲の定義: 元のSOWのタイトルと日付を参照し、範囲内・範囲外・修正回数の上限を明記します。
- 承認の閾値: X時間または元予算のY%を超えるリクエストは変更指示書の発出対象となることを規定します。
- 価格モデル: 範囲外業務が時間給・固定レート・事前承認された変更指示料率表のいずれで請求されるか指定します。
- 納期に関する文言: 納期は追加範囲に比例して延びるが、クライアントが延期を受け入れる場合は除く、と明確にします。
- 署名要件: 作業開始前に双方の署名を必須とします。署名なしで作業を開始した場合の責任は代理店の裁量に委ねられる旨を記載します。
記載例:「元の業務範囲書に含まれないリクエストは、必要時間・コスト影響・改定納期を記載した変更指示書として文書化します。変更指示書に双方が署名するまで、作業は開始されません。」
契約書に1ページの変更指示テンプレートを添付しましょう。 appendixの奥に隠すのではなく、目立つ場所に配置します。
エスカレーションするか、内部吸収するか
すべての範囲外リクエストが正式な変更指示の対象になるわけではありません。チームのエネルギーも考慮しましょう。以下の判断基準を使います:
内部吸収が適切なのは:
- 作業時間が2時間未満の場合
- 既存の納品物内の微調整である場合
- 利益率にすでに修正対応分の予算が組まれている場合
- 新規クライアントで信頼関係がまだ構築途中の場合
変更指示へエスカレーションが適切なのは:
- 新たな納品物や配信チャネルの追加を伴う場合
- 納期が現在のマイルストーンを超過する場合
- クライアントが同じ範囲外項目を2回以上依頼した場合
- チームがすでにプロジェクト予算を超過して作業している場合
「2回ルール」が特に有効です。クライアントが同じ追加項目を2回依頼した場合、2回目のリクエストを正式な変更指示として扱います。これは「補償なしに境界線が交渉対象にならない」ことを示すシグナルになります。
クイックリファレンスチェックリスト
- 契約書に変更指示条項(承認フローの明文化)が含まれている
- 業務範囲書(SOW)に範囲内・範囲外・修正上限が定義されている
- 変更指示テンプレートが準備され、どのプロジェクトにも即座に適用可能
- チームが変更指示発出のトリガー(時間・納品物・納期)を正確に理解している
- 全ての変更指示が単一の承認チャネルを通じて処理されている
- 署名済みの変更指示書が作業開始前にプロジェクトフォルダにアーカイブされている
- 月次P&Lレビューで、請求不可範囲が10%を超えているプロジェクトがフラグ立てされている
スコープクリープは曖昧さの中で育ちます。適切に策定された変更指示条項は、「これだけやってくれませんか?」という依頼を、予測可能なコストを伴う明確なYes/Noの判断に変えます。現在の契約書にまだ組み込んでいないなら、今すぐ導入しましょう。AiDocXの契約書には変更指示条項が標準で含まれており、追加業務を確実に収益化できます。クライアントとの信頼関係を損なうことなく、利益率を確実に守れるのです。
AiDocXブログをもっと見る
2026年データ処理契約(DPA)テンプレート:GDPR & PIPL ガイド
2026年のGDPRおよび中国PIPL対応に必須のデータ処理契約(DPA)テンプレート。必須条項、法的要件、SaaSおよび代理店向けのコンプライアンスチェックリストを解説します。
2026年版NDA&機密保持契約テンプレート:種類、必須条項、署名までの手順
2026年のビジネス環境に最適化された機密保持契約(NDA)の完全ガイド。片側・相互契約の違い、必須条項、AIを活用した迅速な署名プロセスを解説します。
2026年版 資金調達可能なスタートアップ事業計画ガイド
2026年の投資家マインドセットを理解し、AIを活用してデータ駆動型の事業計画を作成する方法。市場分析、財務予測、GTM戦略を網羅した完全ガイド。
